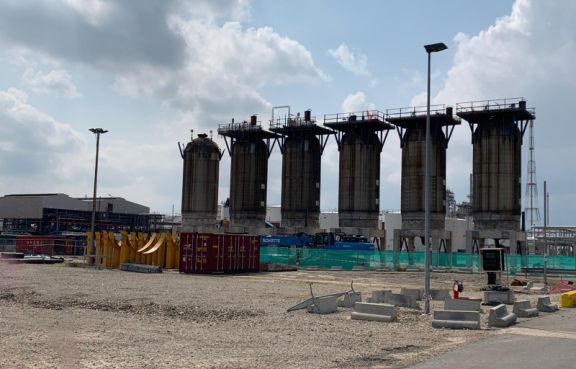

Afgelopen week kwam er een einde aan een complex demontageproject voor een van onze opdrachtgevers. In samenwerking met onder andere Sarens zijn een 6-tal oude Gofiner reactoren in fases voorbereid, afgeritst en afgevoerd.

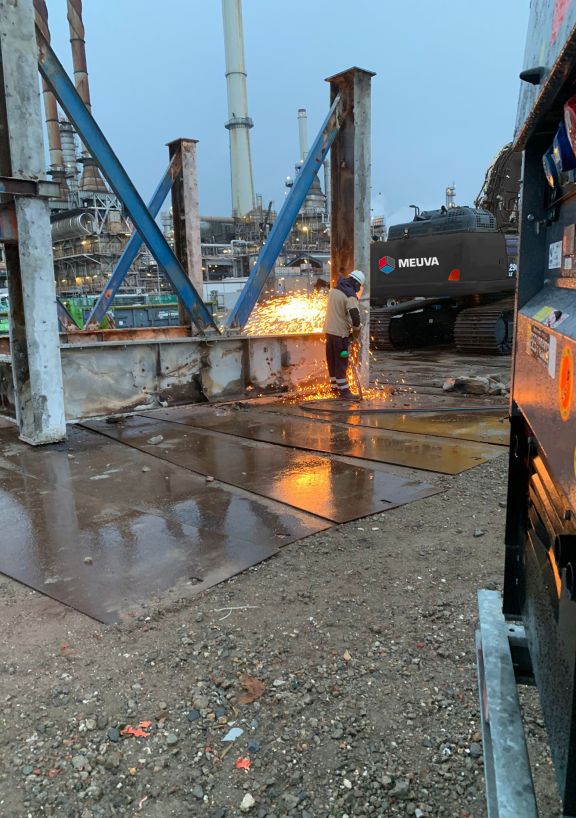

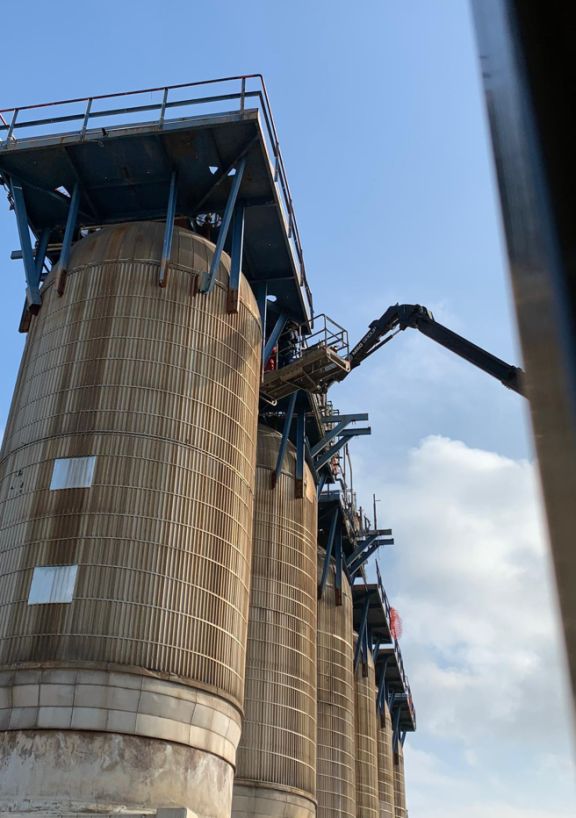

In de eerste fase zijn de platformen bovenop de reactorvaten verwijderd door de supports door te knippen met onze eigen komatsu pc490 high reach en ze af te hijsen. Hierna zijn de reactorvaten klaargemaakt voor het afritsen met speciaal gefabriceerde hijs-ogen.

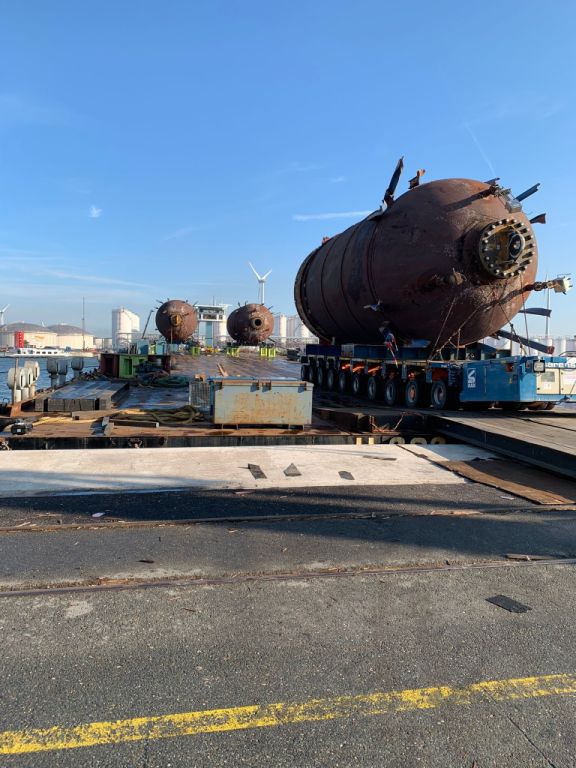

Tijdens de tweede fase werden, verdeeld over drie dagen, telkens twee reactoren losgesneden van de basis om vervolgens gelift en afgeritst te worden. Eenmaal op de grond werden de Gofiners ’s nachts met een SPMT vervoerd naar een dock om op een ponton geladen te worden.

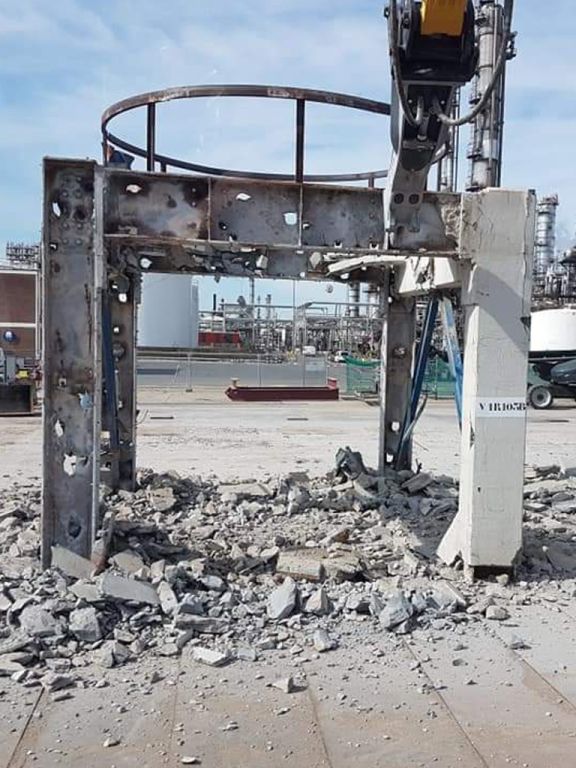

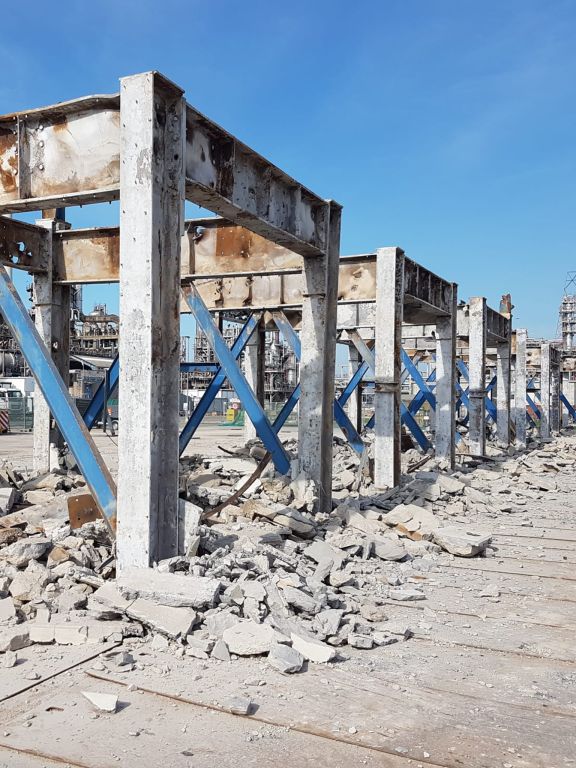

Meuva heeft in de laatste fase alle zes de frames waarop de Gofiners stonden gedemonteerd en afgevoerd met als resultaat een schoon opgeleverd terrein.
